第2题、 [单选题] 路基边缘压实度不足的原因说法错误的是()。

A.路基填筑宽度不足,未按超宽填筑要求施工

B.压实机具碾压不到边

C.路基边缘漏压或压实遍数不够

D.采用三轮压路机碾压时,边缘带碾压频率高于行车带

答案如下:
D
第3题、 [单选题] 关于石质路堑爆破施工技术要点的说法中,错误的是()。

A.爆破施工要严格控制飞石距离,采取切实可行的措施,确保人员和建筑物的安全

B.在居民区及地质不良可能引起坍塌后遗症的路段,石方开挖宜采用大中型洞室爆破

C.用推土机配合爆破,创造临空面,使最小抵抗线方向面向回填方向

D.装药分单层、分层装药,预裂装药及洞室内集中装药

答案如下:
B
第4题、 [单选题] 热拌沥青碎石的配合比设计不包括()。

A.目标配合比设计阶段

B.目标配合比验证阶段

C.生产配合比设计阶段

D.生产配合比验证阶段

答案如下:
B
第5题、 [单选题] 下列基层中,不属于半刚性基层的是()。

A.二灰稳定土基层

B.石灰稳定土基层

C.沥青碎石基层

D.水泥稳定碎石基层

答案如下:
C
第6题、 [单选题] 对热拌沥青混凝土路面,在沥青混合料拌合时,混合料的出厂温度控制在()。

A.120~150℃.

B.140~165℃

C.150~170℃

D.160~180℃

答案如下:
B
第7题、 [单选题] 拱桥的承重结构以()为主。

A.受拉

B.受压

C.受弯

D.受扭

答案如下:
B
第8题、 [单选题] 下列关于边坡失稳的预防及处理措施错误的是()。

A.基坑开挖之前,应先做好地面排水系统

B.基坑自开挖起,应抓紧连续不断施工直至基础完成,施工时间绝不可延续太长

C.基坑应尽量安排在少雨季节施工

D.坑顶边缘应按要求设置护道,垂直坑壁坑缘边的护道不可增宽

答案如下:
D
第10题、 [单选题] 公路隧道结构构造中,隧道工程的主体构造物通常指()。

A.洞内行车道路

B.洞身预支护与衬砌

C.洞身衬砌和洞门构造物

D.防排水构造物

答案如下:
C
第11题、 [单选题] 预裂爆破法的分区起爆顺序为()。

A.掏槽眼→辅助眼→周边眼

B.周边眼→掏槽眼→辅助眼

C.周边眼→辅助眼→掏槽眼

D.掏槽眼→周边眼→辅助眼

答案如下:
B
第12题、 [单选题] 下列设施中,属于交通标线的是()。

A.指路标志

B.指示标志

C.突起路标

D.防护栏

答案如下:
C
第14题、 [单选题] 下列公路工程进度计划的主要形式中,论述正确的是()。

A.横道图是以时间为纵坐标,以各工作内容为横坐标的进度图

B.“S”曲线是以时间为横轴,以累计完成的工程费用为纵轴的图表化曲线

C.垂直图的斜率越陡进度越慢,斜率越平坦进度越快

D.垂直图是以时间为横轴,以公路里程为纵轴的进度图

答案如下:
C
第15题、 [单选题] 下列不属于测定最佳含水量的试验方法的是()。

A.轻型、重型击实试验

B.振动台法

C.核子密度湿度仪法

D.表面振动击实仪法

答案如下:
C
第17题、 [单选题] 引起承包人索赔的因素众多,不是承包人索赔因素的是()。

A.赶工

B.开工受阻

C.气候影响

D.施工机械故障的停工

答案如下:
D
第20题、 [单选题] 专项风险评估工作由()负责组织。

A.监理单位

B.建设单位

C.交通运输主管部门

D.施工单位

答案如下:
D
第21题、 [多选题] 下列情况应按冬期施工要求进行路基施工的有()。

A.季节性冻土地区,连续5天昼夜平均温度在0℃以下

B.季节性冻土地区,连续10天昼夜平均温度在-3℃以下

C.季节性冻土地区,连续5天昼夜平均温度在-3℃以下

D.季节性冻土地区,连续10天昼夜平均温度在-3℃以上

E.季节性冻土地区,昼夜平均温度-3℃以上,但冻土尚未完全融化

答案如下:
B,E
第22题、 [多选题] 热拌沥青混凝土路面施工过程中通常应随时检查铺筑厚度以及()。

A.平整度

B.宽度

C.横坡度

D.高程

E.含水量

答案如下:
A,B,C,D
第23题、 [多选题] 下列材料中,可用于沥青路面透层的有()。

A.沥青水泥

B.乳化沥青

C.液体沥青

D.天然沥青

E.煤沥青

答案如下:
B,C,E
第24题、 [多选题] 桥梁工程中,验算模板、支架及拱架刚度的时候,其变形值说法正确的是()。

A.结构表面外露模板,挠度为模板构件跨度的1/400

B.结构表面隐藏模板,挠度为模板构件跨度的1/200

C.钢模板的面板变形为5mm

D.支架受载后挠曲的杆件其弹性挠度为相应结构跨度的1/400

E.钢模板的面板变形为1.5mm

答案如下:
A,D,E
第25题、 [多选题] 相对于反循环回转钻孔,以下属于正循环回转钻孔特点的有()。

A.泥浆通过钻杆中心排出至沉淀池内

B.钻进与排渣同时连续进行

C.施工占地较多

D.钻渣易堵塞管路

E.机具设备较复杂

答案如下:
B,C,E
第26题、 [多选题] 隧道地质超前预报方法主要有()。

A.地质调查法

B.物理勘探法

C.超前钻探法

D.超前导洞法

E.盾构法

答案如下:
A,B,C,D
第27题、 [多选题] 交通工程中,以下关于接地系统的说法,正确的有()。

A.接地系统应满足人身、设备安全和设备特别是信息系统设备正常运行的要求

B.低压配电系统接地的形式一般分为:TN—S系统、TN—C系统、TM-TC系统、TT系统和IT系统

C.在中性点直接接地的低压配电系统中,宜采用TN系统

D.不同用途和不同电压的电力设备,除另有规定外,应使用一个总的接地体

E.交流工作接地、直流工作接地、信号接地、安全保护接地、防雷保护接地宜共用一组接地装置,其接地电阻应符合其中最小值要求。

答案如下:
A,C,D,E
第28题、 [多选题] 下列属于安全生产事故隐患排查两项达标的有()。

A.施工人员管理达标

B.施工现场安全防护达标

C.机械配置达标

D.材料检验达标

E.方案编制达标

答案如下:
A,B
第29题、 [多选题] 在施工实施阶段成本管理中,可以运用()等方法,有效地控制工程成本。

A.以目标成本控制成本支出

B.以施工方案控制资源消耗

C.用净值法进行工期成本的同步控制

D.计划成本偏差控制法

E.运用目标管理控制工程成本

答案如下:
A,B,C,E
第30题、 [多选题] 下面关于公路建设市场信用体系表述正确的有()。

A.表彰奖励类良好行为信息、不良行为信息公布期限为2年

B.信用评价信息公布期限为1年

C.评价内容由公路施工企业投标行为、履约行为和其他行为构成

D.投标行为以单个施工合同段为评价单元

E.公路施工企业投标行为由负责行业监管的相应地方人民政府交通运输主管部门负责评价

答案如下:
A,B,C

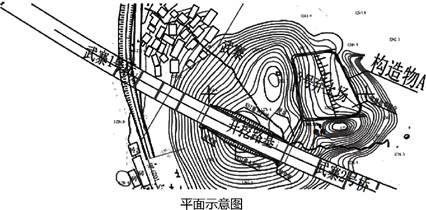

第31题、 [主观题] 某施工单位承建了一公路工程施工,其中K22+701〜K22+812段挖方路基位于武寨1号大桥和武寨2号大桥两桥头之间,平面示意图如下所示。路线穿越山顶,路基在山顶形成拉槽通过,衔接前后两座大桥。该段路基长度100m,两侧边坡坡率1:0.5,共一级边坡,最大中心挖深14m,设计挖方数量2900m³。该段挖方边坡为石质边坡,路线从缓坡上通过,原地面部分基岩裸露,地形坡度25°〜30°。
地层岩性为中厚层状灰岩,岩层从左往右倾斜,岩体较破碎,裂隙发育,土石类别以次坚石为主。

路基段落紧邻落别乡,为居民聚集区,路基左右侧下方均有大量房屋依山而建,路基与周边房屋最近直线距离约60m,最远约160m,周围160m范围内房屋(武寨住户)约58户,房屋大多以石砌结构为主。
在进行爆破作业时,严格控制最小抵抗线方向,避开密集人群和需要保护的建筑、机械设备。在爆破施工过程中,应预先对周边建筑物边坡拍照备案,并作好监测点。布孔应充分增加岩石临空面,降低炸材使用单耗,减少炸药使用量。

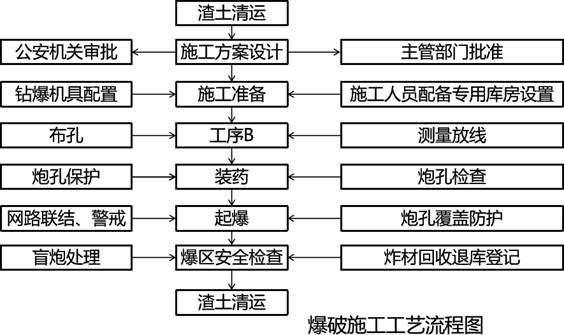

爆破施工工艺流程如下图所示

【问题】
1.写出平面示意图中的构造物A的名称。写出爆破施工工艺流程图中工序B的名称。
2.该爆破方案应由哪一机关审批?
3.该路基爆破施工需采用哪几类爆破方法?
4.该路基施工可能产生哪些事故类型?说明理由。
答案如下:
1.构造物A是护脚墙;工序B是钻孔。
2.该爆破方案应由公安机关审批。
3.该路基爆破施工需采用光面爆破、预裂爆破、微差爆破。
4.该路基施工可能产生:坍塌事故、爆炸事故、物体打击事故。
 坍塌事故。最大挖深14m,且岩体较破碎,裂隙发育,地质条件较差,边坡处理不好,则可能产生坍塌事故。
 爆炸事故。本路段有爆破施工,爆破器材管理不善引发意外爆炸造成的安全事故,属爆炸事故类型,易发生在爆破器材运输途中、工地上贮存、使用过程操作不当期间:爆破设计和施工出现失误引发的人员财产伤亡、毁坏事故,属爆破事故。
 物体打击事故。爆破可能产生飞石伤亡,属打击类型,发生地多在工程项目工地及周边。
第32题、 [主观题] 背景资料
某施工单位承建了一段二级公路沥青混凝土路面工程,路基宽度12m。上面层采用沥青混凝土(AC-13),下面层采用沥青混凝土(AC-20);基层采用18cm水泥稳定碎石,基层宽度9.5m;底基层采用级配碎石。沥青混合料制定由某拌合站定点供应,现场配备了摊铺机、运输车辆。基层两侧装模,摊铺机铺筑。
施工过程中发生如下事件:
事件一:沥青混凝土下面层施工前,施工单位编制了现场作业指导书,其要求如下:
(1)底面层摊铺采用平衡梁法;
(2)摊铺机每次开铺前,将熨平板加热至100℃;
(3)采用雾状喷水法,以保证沥青混合料碾压过程中不粘轮;
(4)摊铺机无法作业的地方,可自行采取人工摊铺施工。
事件二:施工单位确定的级配碎石底基层实测项目有:压实度、纵断高程、宽度、横坡等。
事件三:施工单位试验室确定的基层水泥稳定碎石混合料的集料比例如表2所示,水泥剂量为4.5%(外掺),最大干容重为2.4t/m3,压实度98%。

【问题】
1.本项目应采用什么等级的沥青?按组成结构分类,本项目沥青混凝土路面属于哪种类型?
3.逐条判断事件一中现场作业指导书的要求是否正确?并改正错误。
4.补充事件二中级配碎石底基层实测项目的漏项。
5.列式计算事件三中1km基层1#料和水泥的用量。(不考虑材料损耗,以t为单位,计算结果保留到小数点后2位)
答案如下:
1.(1)二级及二级公路以下公路的各个层应采用B级沥青。
(2)本项目中沥青混凝土路面属于密实一悬浮结构。
3.(1)不正确。底、中、面层采用走线法施工,表面层采用平衡梁法施工。
(2)正确。
(3)正确。
(4)不正确。摊铺机无法作业的地方,在监理工程师同意后采取人工摊铺施工。
4.漏项的内容有:平整度、厚度、弯沉值。
5. 外掺法:水泥/集料=X:Y=0.045/1
水泥:1000×9.5×0.18×2.4×0.98×4.5%/1.045=173.19(t)
1#料:1000×9.5×0.18×2.4×0.98×25%/1.045=962.18(t)
第33题、 [主观题] 背景资料
某施工单位承接了南方一座双向四车道分离式隧道施工,单洞设计为9.75×5m。左线起止里程桩号ZK33+259~ZK37+099,进口设计隧道路面高程715.654m,出口设计隧道路面高程764.560m。右线起止里程桩号YK33+305~YK37+125,进口设计隧道路面高程715.523m,出口设计隧道路面高程764.972m。坡度17.22‰,围岩级别属于Ⅳ~Ⅴ级围岩,稳定性差。
YK33+259.0~YK33+279.0长20m,ZK33+305.0~ZK33+321.0,长16m,进口段:围岩软弱,薄层结构,节理很发育,岩体较破碎,左侧围岩相对右侧围岩较弱。隧道开挖时,产生掉块,岩层富水性中等,雨季有滴水渗水现象,围岩级别为V级,采用超前大管棚加固,管棚工艺为:测放孔位→钻机就位→水平钻孔→A→注浆(向钢管内或管周围土体)→B→开挖。
为保证施工安全,施工单位在该隧道施工中采用了TSP法进行超前地质预报,施工单位在施工组织设计中拟采用弧形导坑法施工,并进行相关监控量测动态指导设计与施工,量测项目有洞内外观察,锚杆轴力、围岩体内位移、拱顶下沉、支护及衬砌内应力,当隧道水平净空变化速度及拱顶或底板垂直位移速度明显下降而且隧道位移相对值已达到相对位移量的90%以上,施作二次衬砌。
施工单位结合该隧道的特点进行了施工组织设计,其中:
(1)拱脚开挖后应立即安装拱架、施作C。初期支护喷射混凝土应采用早强混凝土,严格控制凝结时间,宜采用干喷方式分段、分层进行,喷射顺序由上而下,喷头应保证垂直于工作面。
(2)对不良地质隧道地段应遵循“短开挖、弱爆破、强支护、勤量测”的原则施工,仰拱混凝土左右半幅分次浇筑完成,二次衬砌应及时施作,距掌子面的距离Ⅳ级≤50m,V级及以上≤40m。
按照交通运输部颁发的《公路桥梁和隧道工程施工安全风险评估指南(试行)》的要求,施工单位对隧道进行了总体风险评估,评估结果为Ⅲ级。
【问题】
1、补充项目部针对进口段监控量测的必测项目和不良地质隧道地段应遵循的原则?
2、写出背景资料中A、B、C的名称。
3、指出并改正施工组织设计中的错误之处。
4、该隧道需要进行专项风险评估,说明还需要进行哪几个步骤?
答案如下:
1、(1)监控量测的必测项目还有:周边位移、地表下沉、拱脚下沉。
(2)还应遵循的原则:先治水、早衬砌。
2、A:压入钢管;B:封口;C:锁脚锚杆
3、错误1:宜采用干喷方式分段、分层进行;改正:宜采用湿喷方式分段、分层进行。
  错误2:喷射顺序由上而下;改正:喷射顺序由下而上。
  错误3:仰拱混凝土左右半幅分次浇筑完成;改正:仰拱施工宜整断面一次成型。
  错误4:距掌子面的距离Ⅳ级≤50m,V级及以上≤40m;改正:距掌子面的距离Ⅳ级≤90m,V级及以上≤70m;
4、评估步骤包括:确定专项风险评估范围、开展专项风险评估、确定风险控制措施。
第34题、 [主观题] 背景资料

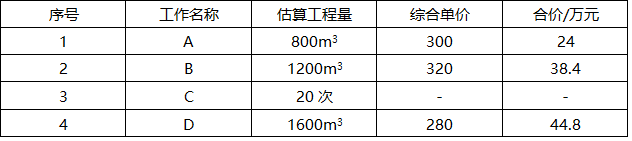

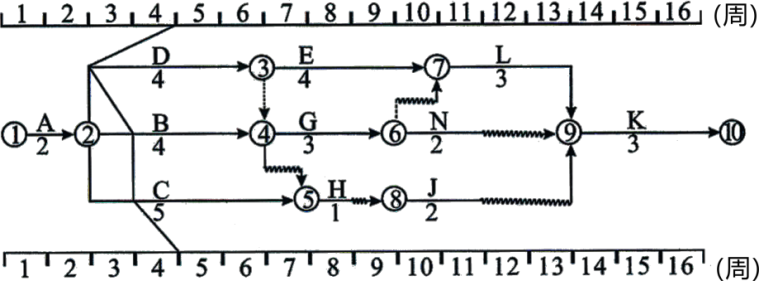

某公路工程,与建设单位签订了施工合同。施工合同工期为16周,项目监理机构批准的施工进度计划如下图所示(时间单位:周)。各工作均按匀速施工。施工单位的报价单(部分)见下表。

施工单位报价单表

工程施工到第4周末时进行进度检查,发生如下事件:
事件1:A工作已经完成,但由于设计图局部修改,实际完成的工程量为840m³,工作持续时间未变。
事件2:B工作施工时,遇到异常恶劣的气候,造成施工单位的施工机械损坏和施工人员窝工,损失1万元,实际只完成估算工程量的25%。
事件3:C工作为检验检测配合工作,只完成了估算工程量的20%,施工单位实际发生检验配合工作费用5000元。
事件4:施工中发现地下文物,导致D工作尚未开始,造成施工单位自有设备闲置4个台班,台班单价300元/台班、折旧费100元/台班。施工单位进行文物现场保护的费用为1200元。
【问题】
1、根据第4周末的检查结果,逐项分析BCD三项工作的实际进度对工期的影响,并说明理由。
2、若施工单位在第4周末就BCD出现的进度偏差提出工程延期的要求,应批准工程延期多长时间?为什么?
3、施工单位是否可就事件2、4提出费用索赔?为什么?可以获得的索赔费用是多少?
4、事件3中C工作发生的费用如何结算?
5、前4周施工单位可得到的结算款为多少元?
答案如下:
1、B工作拖后1周,不影响工期,因B工作总时差为1周。
  C工作拖后1周,不影响工期,因C工作总时差为3周。
  D工作拖后2周,影响工期2周,因D工作总时差为0(或D工作为关键工作)。
2、批准工程延期2周。理由:施工中发现地下文物造成D工作拖延,不属于施工单位责任,属于建设单位的责任。
3、(1)事件2不能索赔费用,因异常恶劣天气造成的施工单位施工机械损坏和施工人员窝工的损失不能索赔,属于客观原因引起的延误(即不可抗力),不能得到费用补偿。
(2)事件4可以索赔,因施工中发现地下文物属于非施工单位原因,属建设单位责任。
(3)可获得的索赔费用为:4台班×100元/台班+1200元=1600元。
4、不予结算,因施工单位对C工作的费用没有报价,故认为该项费用已分摊到其他相应项目中,结算时不予结算。
5、施工单位可得到的结算款:
  A工作:840m³×300元/m³=252000元
  B工作:1200m³×25%×320元/m³=96000元。
  D工作:4台班×100元/台班+1200元=1600元
  合计:252000+96000+1600=349600元。
第35题、 [主观题] 某实施监理的桥梁工程,工程实施过程中发生以下事件:
事件1:甲施工单位将其编制的施工组织设计报送建设单位。建设单位考虑到工程的复杂性,要求项目监理机构审核该施工组织设计;施工组织设计经监理单位技术负责人审核签字后,通过专业监理工程师转交给甲施工单位。
事件2:甲施工单位依据施工合同将深基坑开挖工程分包给乙施工单位,乙施工单位将其编制的深基坑支护专项施工方案报送项目监理机构,专业监理工程师接收并审核批准了该方案。
事件3:主体工程施工过程中,因不可抗力造成损失。甲施工单位及时向项目监理机构提出索赔申请,并附有相关证明材料,要求补偿的经济损失如下:
(1)在建工程损失26万元;
(2)施工单位受伤人员医药费、补偿金4.5万元;
(3)施工机具损坏损失12万元;
(4)施工机械闲置、施工人员窝工损失5.6万元;
(5)工程清理、修复费用3.5万元。
事件4:甲施工单位组织工程竣工预验收后,向项目监理机构提交了工程竣工报验单。
【问题】
1.指出事件1中的不妥之处,写出正确做法。
2.指出事件2中专业监理工程师做法的不妥之处,写出正确做法。
3.逐项分析事件3中的经济损失是否应补偿给甲施工单位?分别说明理由。项目监理机构应批准的补偿金额为多少万元?
4.指出事件4中的不妥之处,写出正确做法。
答案如下:
1.(1)不妥之处一:甲施工单位将其编制的施工组织设计报送建设单位。正确做法:甲施工单位将其编制的施工组织设计报送项目监理机构。
(2)不要之处二:施工组织设计经监理单位技术负责人审核签字。正确做法:施工组织设计应经总监理工程师审批。
(3)不妥之处三:施工组织设计经审核签字后,通过专业监理工程师转交给甲施工单位。正确做法:施工组织设计经审核签字后,由项目监理机构总监理工程师报送建设单位。
2.(1)不妥之处一:专业监理工程师接收乙施工单位提交的深基坑支护专项施工方案。正确做法:乙施工单位作为分包单位,其编制的深基坑支护专项施工方案应经甲施工单位(施工总承包单位)报送项目监理机构。因此,专业监理工程师应接收甲施工单位提交的专项施工方案。
(2)不要之处二:专业监理工程师接收并审核批准了深基坑支护专项施工方案。正确做法:根据《建设安全生产管理条例》规定,深基坑支护专项施工方案需经总承包单位技术负责人、总监理工程师签字后方可实施。
3.(1)在建工程损失26万元的经济损失应补偿给甲施工单位,因不可抗力造成工程本身的损失,由建设单位承担。
(2)施工单位受伤人员医药费、补偿金4.5万元的经济损失不应补偿给甲施工单位,因不可抗力造成承、发包双方人员的伤亡损失,分别由各自负责。
(3)施工机具损坏损失12万元的经济损失不应补偿给甲施工单位,因不可抗力造成承包人机械设备损坏及停工损失,由承包人承担。
(4)施工机械闲置、施工人员窝工损失5.6万元的经济损失不应补偿给甲施工单位,因不可抗力造成承包人机械设备损坏及停工损失,由承包人承担。
(5)工程清理、修复费用3.5万元的经济损失应补偿给甲施工单位,因不可抗力增加的工程所需清理、修复费用,由建设单位承担。
项目监理机构应批准的补偿金额=26+3.5=29.5万元。
4.(1)不妥之处一:甲施工单位组织工程竣工预验收。正确做法:应由总监理工程师组织工程竣工预验收。
(2)不要之处二:甲施工单位向项目监理机构提交了工程竣工报验单。正确做法:总监理工程师组织工程竣工预验收,对存在的问题,应及时要求承包单位整改;整改完毕由总监理工程师签署工程竣工报验单。
