第1题、 [单选题] 用于校核巷道中线的测量仪器是()。

A.水准仪

B.经纬仪

C.光电测距仪

D.激光垂线仪

答案如下:
D
第2题、 [单选题] 关于地质构造对矿山工程影响的说法,错误的是()。

A.断层破坏岩层稳定性,容易引起顶板冒落,给支护造成困难

B.断层可能影响岩层透水条件,容易引起大涌水甚至突水

C.向斜轴部顶板压力增大,是煤矿瓦斯突出的危险区域

D.背斜轴部顶板破碎,应力得到释放、巷道容易维护

答案如下:
D
第3题、 [单选题] 不利于提高混凝土抗变形性能的措施是()。

A.减小水胶比

B.充分捣实

C.加大水泥用量

D.加强早期养护

答案如下:
C
第4题、 [单选题] 不能有效提高软岩巷道支护强度与效果的措施是()。

A.喷射混凝土支护

B.联合支护

C.增设底脚锚杆

D.封底支护

答案如下:
A
第5题、 [单选题] 岩巷掘进工作面周边眼装药结构不宜采用()。

A.普通药卷连续装药

B.普通药卷空气间隔装药

C.小直径药卷连续装药

D.小直径药卷空气间隔装药

答案如下:
A
第6题、 [单选题] 关于露天深孔台阶爆破超钻深度的说法,正确的是()。

A.坡面角越大,超钻深度越大

B.台阶高度越大,超钻深度越大

C.底盘抵抗线越小,超钻深度越大

D.岩石坚固性系数越小,超钻深度越大

答案如下:
B
第7题、 [单选题] 砖墙砌筑方法中的“三一”砌筑法,是指()。

A.一块砖、一勾缝、一揉压

B.一挂线、一块砖、一勾缝

C.一铲灰、一块砖、一揉压

D.一块砖、一铲灰、一勾缝

答案如下:
C
第8题、 [单选题] 工作特点为“直上直下,自重切土”的挖掘机是()。

A.正铲挖掘机

B.反铲挖掘机

C.拉铲挖掘机

D.抓铲挖掘机

答案如下:
D
第9题、 [单选题] 井筒表土吊挂井壁施工法的段高一般取()m。

A.0.5—1.5

B.1.5—2.5

C.2.5~3.5

D.3.5〜4.5

答案如下:
A
第10题、 [单选题] 采用整体组合金属模板浇筑立井井壁,脱模时混凝土的强度应为()MPa。

A.0.05—0.25

B.0.30—0.50

C.0.70—1.00

D.1.30—1.50

答案如下:
C
第11题、 [单选题] 巷道全断面掘进施工中,工作面炮眼起爆顺序正确的是()

A.周边眼、崩落眼、掏槽眼

B.周边眼、掏槽眼、崩落眼

C.掏槽眼、崩落眼、周边眼

D.掏槽眼、周边眼、崩落眼

答案如下:
C
第12题、 [单选题] 关于巷道施工通风的说法,错误的是()。

A.抽出式局部扇风机必须安设在新鲜风流的巷道内

B.工作面必须进行机械通风

C.巷道局部通风方式有压入式、抽出式和混合式

D.混合式通风是压入式和抽出式的联合运用

答案如下:
A
第13题、 [单选题] 关于矿山工程施工总平面布置的说法,正确的是()。

A.矿井井筒应布置在工业广场的中心位置

B.临时建筑不得占用永久建筑的位置

C.井筒施工提绞布置要兼顾各施工阶段提升要求

D.所有临时施工设施均应靠近井筒集中布置

答案如下:
C
第14题、 [单选题] 关于井底车场水泵房施工发生工期延误对矿井建设总工期影响的说法,正确的是()。

A.水泵房施工不是关键工作,不会影响总工期

B.影响后续工作,可能会影响总工期

C.只影响紧后工作,不会影响总工期

D.井底车场施工工期发生延误,但不会影响总工期

答案如下:
B
第15题、 [单选题] 煤矿井巷工程检验验收的最小验收单位是()。

A.检验批

B.分项工程

C.子分部工程

D.分部工程

答案如下:
B
第16题、 [单选题] 根据建筑业营改增后煤炭建设工程计价依据调整办法,规费中取消的费用是()。

A.工程排污费

B.工伤保险费

C.失业保险费

D.危险作业意外伤害保险费

答案如下:
D
第17题、 [单选题] 事故发生单位报告事故的内容不包括()。

A.事故发生单位的概况

B.事故类别

C.事故造成的伤亡情况

D.事故调查组组成情况

答案如下:
D
第18题、 [单选题] 关于矿业工程施工合同变更的说法,正确的是()。

A.合同变更是对失效合同的完善与补充

B.合同变更需要双方当事人一致同意

C.合同变更不具有法律约束力

D.合同变更可完全取消原来的债权债务

答案如下:
B
第19题、 [单选题] 关于锚喷支护设计与施工的说法,错误的是()。

A.锚喷支护不可在未胶结的松散岩体中使用

B.膨胀性岩体中锚喷支护设计应通过试验确定

C.锚喷支护的设计与施工应合理利用围岩自身的承载力

D.喷射混凝土的最大厚度不应超过200mm

答案如下:
A
第21题、 [多选题] 根据受力形式的不同,表征水泥强度的指标通常有()。

A.抗压强度

B.抗拉强度

C.抗折强度

D.抗剪强度

E.抗扭强度

答案如下:
A,B,C
第22题、 [多选题] 可用于高瓦斯矿井井下爆破作业的爆破器材有()。

A.岩石水胶炸药

B.三级煤矿许用炸药

C.煤矿许用瞬发电雷管

D.煤矿许用延时130ms内的毫秒延时电雷管

E.矿用安全导爆索

答案如下:
B,C,D,E
第23题、 [多选题] 土钉墙支护施工时可釆用的工艺有()。

A.先锚后喷

B.先喷后锚

C.边喷边锚

D.先锚后挖

E.开槽支撑

答案如下:
A,B
第24题、 [多选题] 下列井筒防治水方法中,属于封堵治水的有()。

A.地面预注浆

B.工作面预注浆

C.壁后注浆

D.井壁截水

E.工作面超前井降水

答案如下:
A,B,C
第25题、 [多选题] 巷道施工综合防尘措施,正确的有()。

A.采用湿式凿岩

B.采用湿式喷浆

C.加强通风排尘

D.安排轮岗作业

E.加强个人防护

答案如下:
A,B,C,E
第26题、 [多选题] 关于矿业T程项目管理特点的说法,正确的有()。

A.矿业工程建设项目管理是一项综合性管理工作

B.矿业工程建设实际上是地下工程项目的建设

C.矿业工程项目管理需要协调好矿建、土建和安装的关系

D.矿业工程项目管理应当重视安全管理和环境保护

E.矿业工程施工可以利用部分生产设施来完成

答案如下:
A,C,D,E
第27题、 [多选题] 井巷工程施工进度出现延误时,有效的调整措施有()。

A.重新编制符合工期要求的进度计划

B.优化后续关键工作的施工进度指标

C.增加非关键工作时间调整关键线路

D.增加施工工作面,组织顺序作业

E.改进施工工艺,加快施工速度

答案如下:
B,E
第28题、 [多选题] 矿业工程项目质量检验制度中•“三检制”包括()。

A.自检

B.互检

C.抽检

D.专检

E.质检

答案如下:
A,B,D
第29题、 [多选题] 矿业工程施工项目的招标方式有()。

A.公开招标

B.委托招标

C.议标

D.邀请招标

E.自行招标

答案如下:
A,D
第30题、 [多选题] 可以由矿业工程专业注册建造师担任施工项目负责人的专业工程有()。

A.钢结构

B.高耸构筑物

C.预应力

D.窑炉

E.起重设备安装

答案如下:
A,B,D,E
第31题、 [主观题] 背景资料:
某矿井东翼轨道大巷布置在煤层底板岩石中,所穿越的岩层包括泥岩、中细砂岩等,断面设计为半圆拱形,净宽4.8m,净高4.3m,净断面积18.2m2
施工单位编制的作业规程部分内容如下:
(1)当巷道穿越破碎带时,采用初喷和金属前探梁临时支护,锚网喷永久支护,其中锚杆选用直径20mm、长度2000mm的高强螺纹钢树脂锚杆,间排距为800mm×800mm。喷射混凝土厚度100mm。

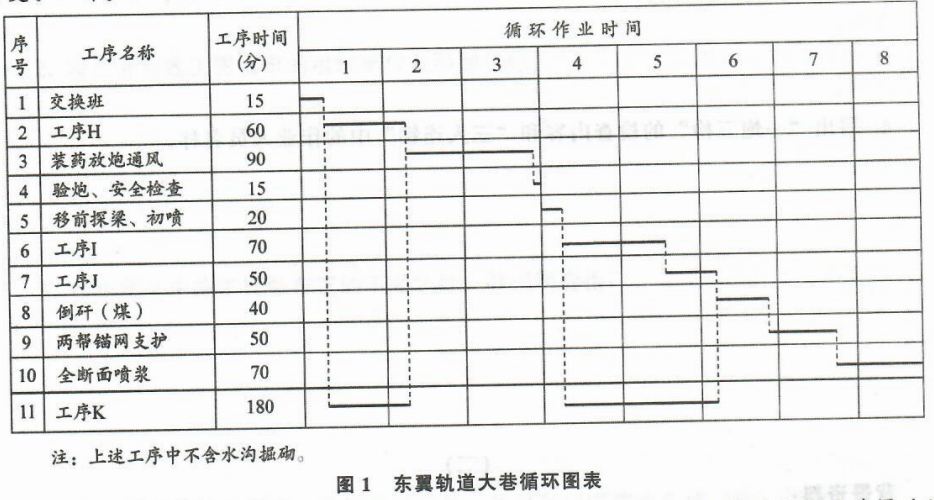

(2)采用台阶法施工时,上台阶工作面超前5m(高度3.0m),上、下台阶炮眼施工分步进行,上台阶炮眼先于下台阶炮眼施工,上、下台阶同时起爆,倒歼后一次性完成两帮支护工作。出砰利用P-120B型耙装机,采用正规循环作业,循环图表如图1所示。

(3)井下爆破工作必须由专职爆破工担任,严格执行掘进工作面作业规程及其爆破说明书。爆破作业严格执行“一炮三检”和“三人连锁"制度。
问题:
1.写出施工单位选用锚杆的主要构件,给出至少2种锚杆孔施工的常用机具名称。
2.列出图1中工序H、I、J、K的名称。
3.作业规程中,采用台阶法施工及选用的耙装机是否合理?说明理由。
4.写出“-•炮三检"的检查内容和“三人连锁”中的作业人员名称。
答案如下:
1.(1)施工单位选用锚杆的主要构件:锚杆杆体、锚固剂、锚杆托盘、螺母。
(2)锚杆孔施工的常用机具:锚杆钻机、扭力搬手。
2.工序H:打下台阶炮眼。工序I:打上台阶炮眼。工序J:上部台阶拱部锚网支护。工序K:出矸。

3.(1)采用台阶法施工合理。
(2)选用的耙装机不合理。理由:采用台阶法分层施工,宜分为两层,每分层高度以1.8〜3.0m为宜。本题巷道净高4.3m.每分层在2m左右,选用P-120B型耙装机不合理。
理由:巷道所穿越的岩层为泥岩、中细砂岩,净高4.3m,净宽4.8m。不宜采用全断面施工法,宜采用台阶法。但上台阶超前距离偏大,应为2-3m为宜。
②选用的耙装机合理。
理由:采用分层施工法,用耙装机出矸是合理的。因为可以将耙装机的耙斗送到上台阶,可以较好解决上台阶出矸困难的问题。

4.(1)“一炮三检”的检査内容:由瓦检工检查装药前、起爆前和爆破后爆破地点附近20m以内的甲烷浓度。
(2)“三人连锁”中的作业人员是指爆破工、班组长、瓦检工。只有三人共同在场时,方可进行爆破作业。
第32题、 [主观题] 背景资料:
某施工单位承建一矿井主、副立井井筒工程,主、副井筒均布置在同一工业广场内,均采用冻结法施工。开工前施工单位进行了充分的施工准备,会审了施工面,完善了施工组织设计。根据施工进度计划,主井井筒到底后进行临时改绞,副井进行永久装备。施工组织设计中,井筒周围主要临时施工设施布置如图2所示。

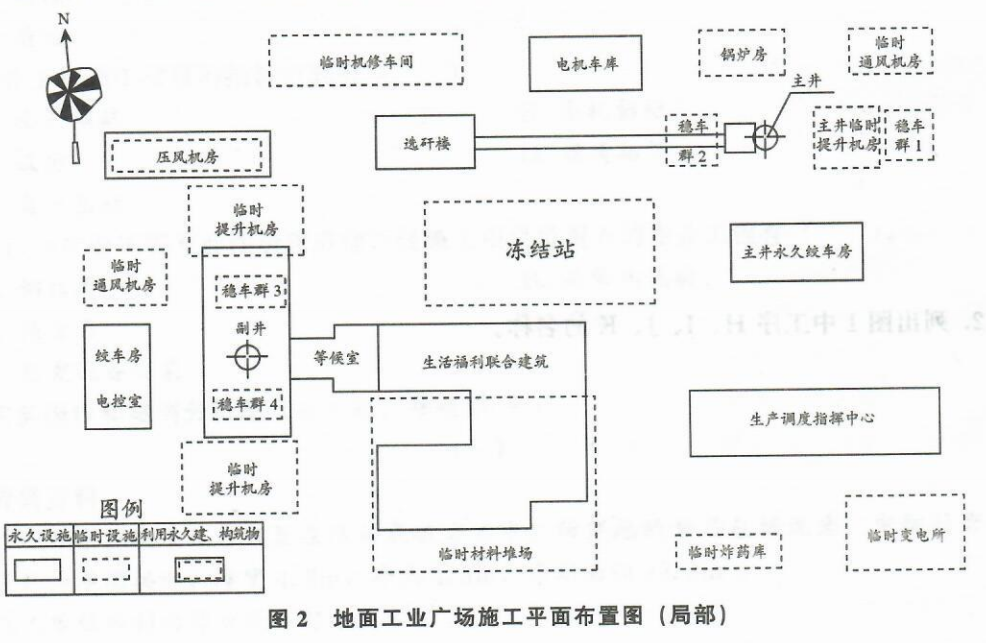

图2地面工业广场施工平面布置图(局部)
问题:
1.矿井施工准备的主要工作内容包括哪些?
2.写出井筒施工图会审的组织单位及参加单位。
3.指出图2中施工设备布置的不妥之处,并说明理由。
4.主、副井筒施工期间,除压风机房外,还可利用哪些永久建(构)筑物?
答案如下:
1.矿井施工准备的主要工作内容包括五个方面:
(1)技术装备。
(2)工程准备。
(3)物资准备。
(4)劳动力准备。
(5)对外协作协调工作。

2.(1)井筒施工图会审的组织单位:建设单位。
(2)参加单位:设计单位和施工单位。

3.图2中施工设备布置的不妥之处及理由如下:
(1)不妥之处一:锅炉房布置在主井附近。
理由:从风标图可见,广场的主要风向为东北方向,而锅炉房布置在场区主导风向上风侧,会对整个场地造成污染。应布置在广场的下风侧。
(2)不妥之处二:临时炸药库布置不妥。
理由:炸药库布置在广场内不安全,应设在工业广场及周围农村居民点较远的偏僻处,并保证足够安全距离。
(3)不妥之处三:副井临时提升机房布置不妥。
理由:副井临时提升机房占了副井井口永久建筑,影响副井井口永久建筑的施工。
(4)不妥之处四:临时材料堆放场地布置不妥。
理由:临时材料堆放场地占用了生活福利联合建筑。
(5)不妥之处无:主井稳车群2布置不妥
理由:主井稳车群占了选矸楼运输线路,影响选矸楼运输线路的建造。
(6)妥之处六:主井稳车群1和主井临时提升机房布置不妥。
理由:主井稳车群1布置在主井临时提升机房后面,使主井提升机仰角太大,使井架压力过大,对钢丝绳磨损严重;也会造成提升与悬吊系统相互干扰。应将主井稳车群1布置在主井临时提升机房内侧。

4.主、副井筒施工期间,除压风机房外,还可利用电机车库、主井永久绞车房、绞车房电控室、等候室等永久建(构)筑物。
第33题、 [主观题] 背景资料:
某施工单位中标一煤矿井下轨道运输大巷工程,巷道总长度1200m,掘进断面22.5m2,直墙半圆拱形断面。地质资料显示,该运输大巷围岩以中等稳定的砂岩为主。在540〜560m左右将穿过一断层破碎带,断层可能导水。巷道设计采用锚喷支护,每米巷道锚杆数量13根,喷射混凝土厚度120mm,强度等级C15;断层破碎带地段采用锚网喷+U型钢支护。
施工单位编制了该轨道运输大巷的作业规程,工作面釆用凿岩台车打眼,炮眼深度2.5m,炮眼施工要求“平、直、齐、准",以确保光面爆破效果;选用侧卸式装载机配合胶带转载机出砰,电机车牵引矿车排开;锚喷支护紧跟工作面,二次复喷混凝土在工作面后方20m左右进行。
施工过程中,发生了以下事件:
事件一:施工单位注意加强工序质量控制,每施工40m进行一次检測,随机抽检5根锚杆的抗拔力,要求抗拔力达到设计值的90%以上;随机钻取混凝土芯样5块进行抗压强度试验,要求混凝土强度最小值不小于设计值的95%。监理单位实际抽査发现,锚杆抗拔力不足,要求施工单位进行整改。
事件二:巷道施工至530m时,发现巷道围岩逐渐破碎.岩帮有少量出水。施工单位技术负责人根据施工经验判断,巷道施工即将到达断层破碎带,要求立即进行短掘短喷作业,配合超前锚杆,并按设计要求增加U型钢支护。监理单位认为施工单位的处理方案存在失误。
问题:
1.说明工作面炮眼施工要求“平、直、齐、准”的具体含义。
2.分别说明该巷道锚杆抗拨力和喷混凝土强度检测方案是否正确.并说明理由。
3.锚杆抗拔力不足的主要原因是什么?
4.巷道施工接近断层破碎带前,施工单位应提前做好哪项工作?说明理由及该项工作的具体内容。


答案如下:
1.工作面炮眼施工要求“平、直、齐、准”的具体含义:
(1)周边眼相互平行。
(2)各炮孔均垂直于工作面。
(3)炮孔底部要落在同一平面上。
(4)开孔位置要准确,都位于巷道断面轮廓线上,实际施工中偏斜一般不超过5°。

2.(1)巷道锚杆抗拨力检测方案不正确。
理由:锚杆抗拔力试验取样数量:巷道每30〜50m,锚杆在300根以下,取样不少于1组;300根以上,每增加1〜300根,相应多取样1组。每组不得少于3根。本题中,锚杆数量为520(40X13)根,应取2组式样,即应随机抽检6根锚杆的抗拔力。
(2)喷混凝土强度检测方案不正确。
理由:随机钻取混凝土芯样5块进行抗压强度试验,要求混凝土强度最小值不小于设计值的85%。理由:应每30~50m巷道随机钻取混凝土芯样5块进行抗压强度试验,要求混凝土强度最小值不小于设计值的85%。还应要求平均强度得低于设计强度100%。背景中没有明确说明取样数量,也无平均强度不低于设计强度的要求。

3.锚杆抗拔力不足的主要原因:
①锚固药卷存在质量问题;
②巷道围岩破碎;
③围岩含水;
④锚杆安装存在问题。

4.巷道施工接近断层破碎带前,施工单位应提前做好探放水工作。
理由:因此断层可能导水。
探放水工作具体内容:①编制探放水设计并经矿总工程师批准;②测定钻孔的长度、方向和倾角,并标注在巷道的平、剖面图上;③施工钻机硐室并安装加固钻机;④钻进前先安装好孔口管、三通、水压表、阀门;⑤应采用反压和防喷装置钻进;并防止孔口管和煤岩壁突然鼓出;⑥将钻孔的位置、角度和钻进深度表注在巷道平、剖面图上;并预测与水体的距离。⑦做好安全预防措施。
第34题、 [主观题] 背景资料:
某煤矿为低瓦斯矿井,采用一对立井开拓方式,主、副井均布置在工业广场内。一施工单位承建该煤矿主井井筒工程,主井井筒穿越2层含水层,设计井筒净直径7.0m,深度860m,预计井筒最大涌水量为25m³/h。主井井底临时马头门进出车为东西方向。建设单位要求月进度不低于80m。
施工单位根据工程条件和相关规定编制了井筒的施工组织设计,井筒施工断面布置如图4所示,主要凿井施工设备选型及配置为:II型立井凿井钢井架;1台JKZ-2.8提升机配2.0m³吊桶和1台JK-2.5提升机配1.0m³吊桶提升;1台FJD-6伞钻打眼;1台HZ-4和1台HZ-6中心回转抓岩机装岩。

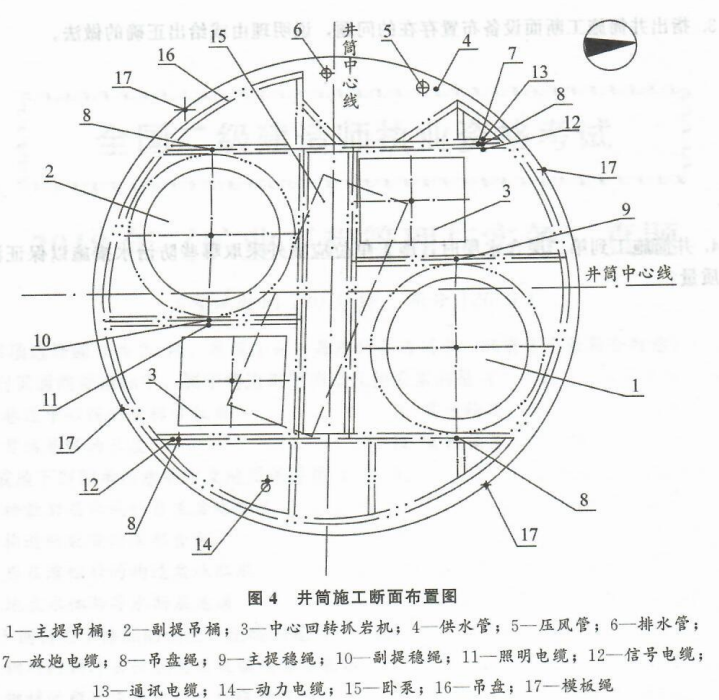

井筒施工到第二层含水层时,岩帮出现了若干个集中涌水点,累计岩帮涌水量约2m³/h,上部井壁淋水约1.5m³/h。监理要求施工单位进行处理。
问题:
1.施工单位的设备选型及配置存在哪些不合理之处?应如何调整?
2.指出井筒施工断面布置图中缺少的主要施工设备或设施。
3,指出井筒施工断面设备布置存在的问题,说明理由或给出正确的做法。
4.井筒施工到第二层含水层时,施工单位应额外釆取哪些防治水措施以保证混凝土浇筑质量?
答案如下:
1.施工单位的设备选型及配置的不合理之处:
①选用Ⅱ型立井凿井钢井架不合理。根据井筒深度,应选用V型凿井井架。
②主提升绞车选型不合理。因主井到底后施工平巷,应选用一台双滚筒提升机。
③吊桶选用不合理。根据净直径为7.0m,应先用3m3、5m3吊桶合理。
④选用1台HZ-4和一台HZ-6中心回转抓岩机不合理。应调整为一台HZ-10中心回转抓岩机合理。

2.井筒施工断面布置图中缺少的主要施工设备或设施:安全梯、风筒、水箱。

3.①放炮电缆与吊盘绳、信号电缆、通讯电缆太近,造成相互干扰,且不安全和影响信号。
正确做法:放炮电缆应单独悬吊。
②主提升绞车布置方位不合理。
理由:因为井底马头门进出车方向为东西方向,所以主提升绞车与井筒之间的方位也应成东西方向布置。
③副提稳绳与照明电缆太近,影响吊桶上滑架沿稳绳运行。
正确做法:应将照明电缆与副提稳绳分开布置。

4.对上部井壁淋水可采取壁后注浆方法治水,以及采用截水方法。对于岩帮涌水应采取导水治理方法,来保证混凝土浇筑质量。
